1組件安裝施工內容
(1)鋁合金型材和太陽能電池組件材料的運輸
(2)現場定位放線
(3)鋁合金型材和太陽能電池組件的固定安裝

(4)太陽能電池組串連接連接
(5)太陽能電池連接線和直流匯流箱的連接
(6)組串連接性能的電氣檢測
2安裝
根據設計的圖紙,確定太陽能電池板的安裝區域,根據不同組件不同的安裝區域,檢查預埋件是否符合設計要求,確定鋁合金型材各部分固定座的詳細位置,分塊劃分并做好標記; 根據設計的圖紙,對已劃分的區域進行細化劃分,并通過水平儀、經緯儀等測量工具進行精測。 根據各定位點放線,并進行復測,確保施工精度,以減少后道工序調整量。
定出基座基準點,確認安裝位置

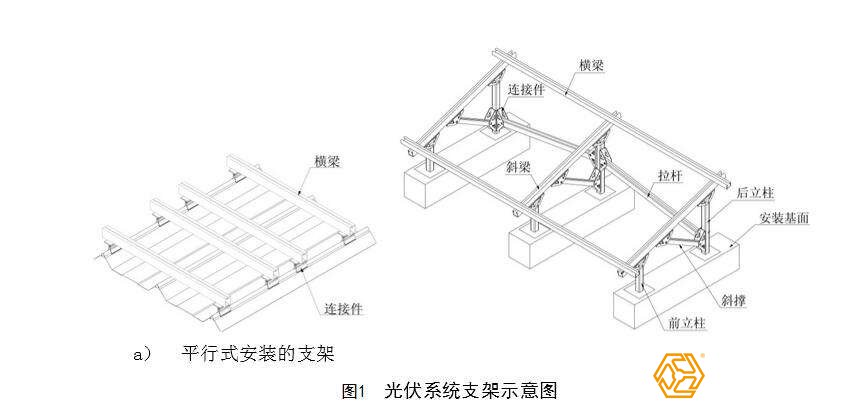

太陽能支架系統安裝步驟
1.1前后立柱安裝
將前后立柱安裝在水泥墩基礎上,再將三角連接件安裝于前后立柱上。注,在裝三角連接件時可以先將M10*25外角與內壓塊安裝在三角連接件上。
1.2豎梁安裝
將豎梁開口側通過與三角連接件內壓塊連接緊固。
1.3斜撐安裝
1)先將三角連接件安裝好;
2)將三角連接件和斜撐順序安裝起來;
3)將各個緊固件收緊。
1.4橫梁安裝
1)先將橫梁通過螺栓組將橫梁安裝在豎梁上;
2)在通過橫梁連接件將橫梁連接起來;

3)將所有緊固件收緊。
1.5組件安裝
1)先將邊壓、中壓用螺栓組裝好,螺栓只要帶上即可;
2)排布電池板;
3)安裝壓塊,將緊固件收緊。
2.太陽電池組件安裝和檢驗
預埋太陽電池陣列架基柱。檢測單塊電池板電流、電壓,合格后進行太陽電池組件的安裝。太陽電池組件的接插頭是否接觸牢固,接線盒、接插頭須進行防水處理。檢測太陽電池組件陣列的空載電壓是否正常,此項工作應由組件提供商技術人員完成。
